Jump to content

Autostrada Sebes - Turda (A10)


fuscobal
 Share

Postare recomandată

Lot 4 nu e rau nici el si a primit azi o autorizatie de constructie intarziata



Link către comentariu
Distribuie pe alte siteuri

Din pacate, se pare ca pamantul a inceput sa alunece pe 2 portiuni ale tronsonului 3...  mai grav este ca denivelarile pe asfalt au aparut inclusiv pe un pod peste raul Mures si din cate am inteles din interiorul santierului problemele nou aparute vor intarzia finalizarea lucrarilor cu 4-6 luni, astfel ca in anul 2017 aceasta portiune cu siguranta nu va fi deschisa circulatiei...

Link către comentariu
Distribuie pe alte siteuri

  • 2 months later...
  • 4 months later...

Loturile 3 si 4 sunt gata pentru circulatie. Din pacate, nu s-a facut receptia nici acum (unul din cele 2 loturi e gata deja de peste 2 luni). Ministerul se agata de tot felul de rahaturi pe care le numesc neconformitati sau mici lucrari ramase de executat in afara carosabilului. Intre timp, pe DN-ul alaturat mor in continuare oameni in grave accidente rutiere.





Link către comentariu
Distribuie pe alte siteuri

Eu cred ca nu au bani sa plateasca ultimele transe si de aceea o dau la intors! Motivele invocate de CNAIR sunt puerile si cred ca se contureaza un proces in justitie foarte costisitor pentru statul roman.

Link către comentariu
Distribuie pe alte siteuri

Evident ca e si asta o ipoteza. In ce priveste procesele, avem deja sute de milioane de euro de platit din astfel de situatii dar cum in minister salariul e fix si se incaseaza luna de luna, ce conteaza ? Banii sunt platiti de noi toti. Alta varianta este ca se asteapta binecunoscuta spaga iar cum unii nu vor sa dea, li se gasesc tot felul de neconformitati si se pun piedici. Comportamentele astea de oameni cu mintea mica si interese de moment ne-au tinut mereu pe loc ca tara. Ne facem de ras peste tot in lume dar pentru unii chiar nu conteaza.

Link către comentariu
Distribuie pe alte siteuri

  • 2 months later...

Ultima filmare cu loturile 3 si 4, terminate de cateva luni de zile dar care stau nefolosite din cauza prostiei supreme a bravilor conducatori. Intre timp, oamenii mor pe DN-ul alaturat !





Link către comentariu
Distribuie pe alte siteuri

  • 3 months later...

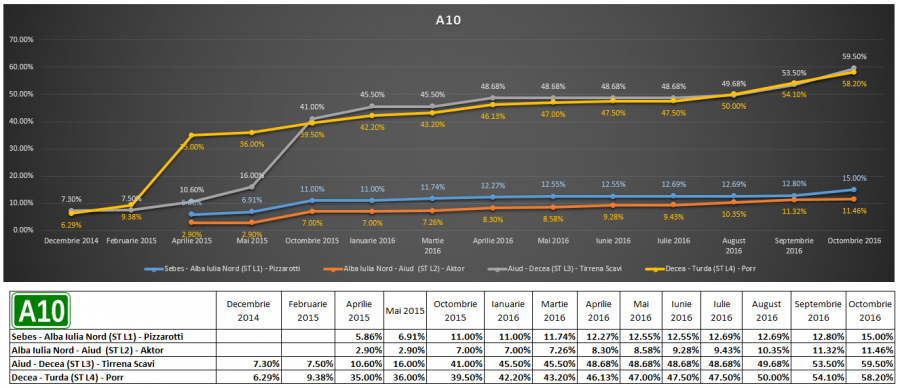

Situatia proiectelor in derulare de pe autostrada A 10 (AUGUST 2018)

Autostrada Sebes-Turda Lot 1, procent fizic realizat 48.70%

Proiect fazat
Finantare: POS-T+POIM
Acest lot de autostradă se află în execuție, la un procent fizic de 48.7% și financiar de 42.26%. Există autorizație de construire pe întreg lotul, mai puțin pe exproprierile suplimentare aferente secțiunii C (nodul Sebeș). În zona nodurilor rutiere Alba Iulia Nord și Sebeș există o serie de linii de curent ce trebuie relocate. Ritmul lucrărilor este unul scăzut. Deși nodul Sebeș este autorizat încă din luna februarie 2018, lucrările semnificative la structuri și la terasamente nu au început. Se pare că există un deficit de personal în șantier, constructorul având dificultăți să deschidă mai multe fronturi de lucru în paralel. În ritmul actual de lucru, șantierul va fi închis cel mai probabil spre finalul anului 2020.

Autostrada Sebes-Turda Lot 2, procent fizic realizat 45.50%

Proiect fazat
Finantare: POS-T+POIM
Acest lot de autostradă se află în execuție, la un procent fizic de 45.4% și financiar de 39%. Există autorizație de construire pe întreg lotul. Euroconstruct a intrat în insolvență, iar Aktor a preluat întregul contract. În primele 2 luni ale anului 2018 lucrările au stagnat, însă în luna aprilie au reînceput timid. Până în prezent mobilizarea constructorului lasă loc de îmbunătățiri semnificative. În ritmul actual, finalizarea lucrărilor în anul 2020 ridică mari semne de întrebare.

Autostrada Sebes-Turda Lot 3, procent fizic realizat 100% - in circulatie

Proiect fazat
Finantare: POS-T+POIM

Autostrada Sebes-Turda Lot 4, procent fizic realizat 100% - in circulatie

Proiect fazat
Finantare: POS-T+POIM

Link către comentariu
Distribuie pe alte siteuri

  • 3 months later...

Ati mai auzit/citit ceva despre Loturile 1 si 2?

Am gasit un video aici. Greu si foarte greu.

Link către comentariu
Distribuie pe alte siteuri

  • 1 month later...

Mda...1 merge greu si 2 foarte greu :(

Link către comentariu
Distribuie pe alte siteuri

  • 4 weeks later...

Stadiu de lucrari pentru Lotul 2 prezentat intr-un video pe Alba24. Cel mai lung dintre loturi este si cel mai greu (lent) de finalizat.

Link către comentariu
Distribuie pe alte siteuri

  • 6 months later...
  • 1 month later...
  • 4 weeks later...
  • 8 months later...
  • 2 weeks later...

Pentru a adăuga comentarii este necesară înregistrarea sau autentificarea

Trebuie să aveţi un cont de membru pentru a adăuga comentarii

Înregistrare membru

Înscrierea unui nou cont de membru. Este foarte uşor!

Înregistrare cont nou

Autentificare

Aveţi deja un cont de membru? Conectaţi-vă aici.

Autentificare în cont
 Share

  • Activi pe această pagină   0 membri

    • Niciun utilizator înregistrat nu vizualizează această pagină acum.
×
×
  • Create New...

 Functionarea acestui site este sustinuta de cele cateva bannere afisate intre posturi. Ar fi o placere pentru noi daca ar fi adaugat site-ul nostru in lista de exceptii ad-block in browserul tau. Promitem si veti vedea ca nu avem reclame intruzive si nici deranjante (nimic cu sunet,video sau all-screen). Multumim!
